寧德核電3號機組首臺重型設備吊裝就位

2013-04-12 13:37:25 中國核工業二三建設有限公司

4月9日,寧德核電3號機組首臺主回路重型設備——穩壓器順利吊裝就位,標志著3號機組核島安裝工程關鍵里程碑ABN3EM2-007順利完成,這為3號機組主回路重型設備安裝創造了良好開端。

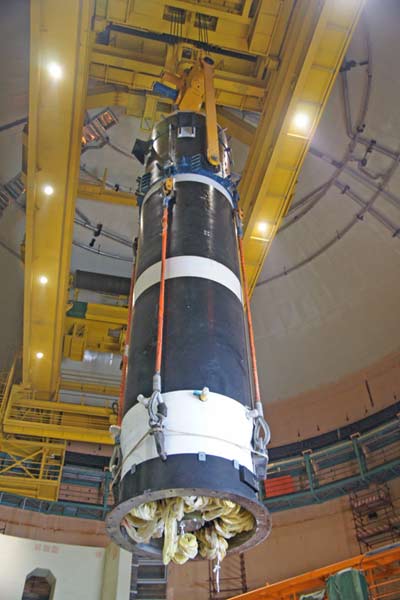

寧德核電3號機組穩壓器高約13米、直徑約2.5米、總重約85噸,于4月3日卸船運至3號核島20米平臺。9日13時30分,設備開始起鉤翻轉,歷經2個多小時,最終成功吊裝就位。
